国电电力湖东电厂

“上大压小”项目建设 跑出“加速度”

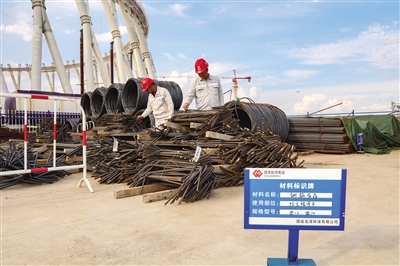

监理、工程技术人员检查成品区定制摆放及成品质量。 本报记者 韩堃 摄

  本报讯 (记者 张彩峰) 记者近日在国电电力湖东电厂2×100万千瓦“上大压小”项目施工现场看到,挖掘机等大型施工机械正在有条不紊地作业,工人们紧张有序地进行施工,监理员现场巡视巡查,把好工程建设质量关,确保施工质量符合设计规范和安全标准。

  国电电力大同湖东电厂2×100万千瓦“上大压小”项目是国家能源集团与省政府重要战略合作项目,总投资82.69亿元,通过建设2台100万千瓦超超临界一次再热间接空冷燃煤机组,替代大同第二发电厂6台20万千瓦小机组,实现大容量、高能效、低耗能、低排放的机组全面升级。同时,该项目还是大同-怀来-天津北-天津南特高压输电通道配套支撑性电源,建成后通过外送通道向京津唐负荷中心送电,年发电利用小时数约4500小时。

  “日前,项目1号间冷塔钢管X柱吊装完成,钢环梁成功合拢,比预定计划提前了40天达成工程建设关键节点目标,为后续筒壁施工奠定了坚实基础。”国家能源集团国电电力大同湖东公司工程技术部主任张福龙介绍说,该项目总工期24+2个月,计划1号机组于2026年4月投产发电,2号机组于2026年6月投产发电。
