左云县储能项目跑出开局“加速度”

预计今年三季度末并网发电

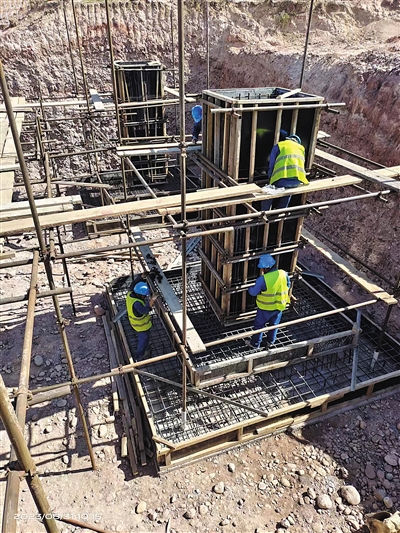

图为工人们正在紧锣密鼓加快项目建设。 本报记者 贾晓龙摄

  本报讯  (记者  贾晓龙)  人勤春来早,奋进正当时。作为去年全省开发区第二次“三个一批”活动开工项目之一,左云县100MW+10MW储能项目自去年9月开工以来加速推进,多个支撑文件已经获得批复,升压站不动产证正在办理当中,预计本月中旬完成,项目预计今年三季度末并网发电。

  左云县100MW光伏发电+10MW储能项目为集中式光伏项目,由上海能源科技发展有限公司在该县注册登记全资子公司“左云能科新能源有限公司”进行投资建设。项目总投资5.2亿元,占地3200亩,分为升压站、光伏区、集电线路、送出线路工程。项目总体规划容量300MW,本期建设容量100MW,每年可为电网提供清洁电能 195809.43MWh,按火电厂每千瓦时电量消耗305克标准煤计算,光伏组件年节约标准煤约6300吨,而且粉尘、二氧化碳、氮氧化合物也是零排放,耗水指标也接近于零,是名副其实的低碳经济可再生能源利用,势必为能源供应的安全可持续发展作出重要贡献。此外,该项目并网运行发电后,预计每年可实现产值约5545万元,实现利税约500万元,同时还可以为当地解决部分就业,推动当地经济高质量发展。

  据项目负责人介绍,项目位于左云县马道头乡境内,光伏方阵采用固定支架。项目采取“分片发电、集中并网”的技术方案,所发电量全部上网。今年1月31日升压站建设用地已发布网上挂牌出让公告。截至目前,光伏场区工程桩浇筑完成32382根,组件安装累计完成237组,集电线路工程共105基铁塔,塔基基础浇筑完成89基,整体工程量完成了四成。输电线路工程共23基铁塔,塔基基础浇筑完成22基,暂未开始组塔,整体工程量已经过半。
