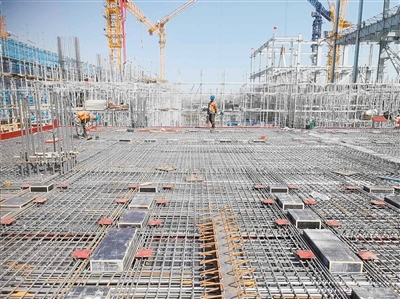

在占地684亩的建设工地上,工程机械高效运转,施工人员有序作业,1号锅炉钢结构五层一段吊装验收完成,2号锅炉钢结构四层一段吊装验收完成,1号汽机房16.45米层浇筑完成,2号汽机房16.45米层浇筑完成,烟囱筒身施工至97米,综合水泵房二次构筑柱结构浇筑完成,脱硫综合楼地下结构全部施工完成……一根根钢筋纵横交错,一座座建筑拔地而起,项目建设在一派繁忙中迸发出勃勃生机。同热三期2×100万千瓦煤电工程作为山西省能源革命综合改革试点的重点工程,自落地以来便以绿色转型和低碳发展为核心使命,致力于打造新时代煤电一体化示范工程。目前,该项目在技术突破、工程建设及绿色发展等方面均展现出显著进展态势,建设进程不断提速,成为推动我市能源结构优化和高质量发展的关键力量。
建设晋北采煤沉陷区新能源基地是党中央、国务院深入实施“双碳”战略的重要布局,也是山西省深化能源革命综合改革试点建设五大基地的重要任务。同热三期2×100万千瓦煤电工程作为晋北新能源基地配套的电源点,通过大同—怀来—天津南特高压通道实现绿色电力外送,将为我市乃至全省纵深推进能源革命综合改革试点、加快能源绿色低碳转型、提高能源安全保障能力等提供有力支撑。
同热三期工程位于云冈经济技术开发区清洁能源园区,项目动态总投资约78.93亿元。2023年7月,省发改委核准批复同热三期项目,同年9月项目取得环评批复,11月取得能评批复。2024年1月,项目土地征收组卷工作完成,7月取得土地不动产权证。同月,云冈区自然资源局批复了项目建设用地规划许可证;国网山西省电力公司下发关于同热三期项目接入系统方案和启备电源方案的批复意见。2024年12月,云冈经开区批复项目工程规划许可证。2025年1月,项目取得建筑工程施工许可证。取得建筑工程施工许可证后,项目各方倒排工期、挂图作战,层层压实责任,助力工程建设全面提速。“2025年度计划投资20.01亿元,1-6月份累计完成投资10.01亿元,完成年度投资计划的50.06%。我们将以‘山西省重大项目建设年’行动为契机,紧紧围绕‘高标准达标投产’目标,抓好工程安全、质量和进度三项关键工作,确保8月锅炉大板梁就位、9月空冷柱到顶等近期建设目标,全力完成好年度建设任务。项目建成后,预计机组年利用小时数可达5000小时,年发电量约92亿千瓦时,可以带动周边形成约100亿元循环经济产业链。”项目相关负责人卢海明说。
为打造精品工程,同热三期项目部秉承“讲安全就是讲政治,抓安全就是顾大局”的理念,把安全作为头等大事,按照“事故可防可控”工作要求,将“136”安全管理模式渗透到安全生产全方位、全过程,进一步完善安全生产和环保治理监管体系,压紧压实项目建设主体责任、监理单位监督责任、总包单位直接责任、施工单位具体责任,全力确保项目安全高效建设。同时,积极借鉴行业内先进成熟的新技术、新工艺,积极探索和应用新的前沿技术、发明专利、人工智能等方面成果,确保工程质量和主要技术经济指标优于设计值,实现机组高标准达标投产。
抓项目就是抓发展,谋项目就是谋未来。晋北基地同热三期项目将严盯工程进度关、严把质量安全关、严控设备品质关,始终把项目建设摆在突出位置,聚焦目标任务,精心答好“冲刺题”,为建设国家级采煤沉陷区治理精品工程,实现能源产业绿色转型贡献同热力量。
