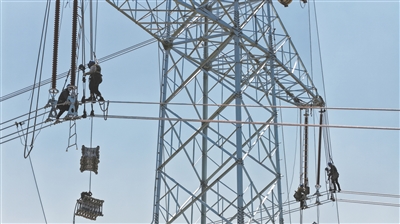

平城—大同500kV线路工程建设提速,目前铁塔组立已全部完成,工程重心全面转向线路架设阶段,架线进度已达整体工程量的59.86%。据悉,该工程属于大同1000千伏变电站500千伏送出工程,新建铁塔163基,线路65.26公里,为晋北绿电外送关键通道。工程建成后,将完善大同区域500千伏骨干网架,提升晋北新能源基地汇集送出能力,保障京津冀供电。
