国电电力大同湖东发电有限公司运煤铁路专用线是配套电厂燃料保供的重点基建项目,建成后可打通煤炭铁路直达进厂通道,大幅降低汽运成本、提升输煤效率,对保障机组稳定运行、完善区域能源储运布局意义重大。

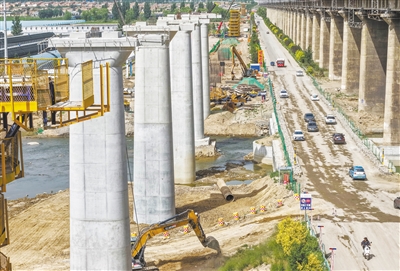

当前,该项目抢抓施工窗口期,全线多点同步施工,项目建设稳步提速。其中,跨御河特大桥累计完成桩基456根、总长20352米,承台26座、墩身15座,桩基施工完成率达83.5%。跨大秦线特大桥完成挖孔桩29根、桩基135根,同步推进17座承台、7座墩身施工。涵洞工程有序落地,10座框架涵进入主体收尾阶段,剩余涵洞陆续开展基坑开挖与现浇作业。 本报记者 张占兵摄
