大同-怀来-天津南特高压交流工程 山西侧配套电源送出工程稳步推进

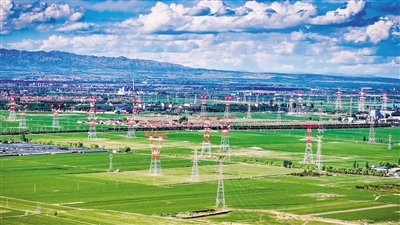

  图为大同-怀来-天津南特高压交流工程山西侧配套电源送出工程。                   本报记者 韩堃摄

  本报讯 (记者 张彩峰 实习生 白艳芳) 作为华北电网“西电东送”的重要通道,大同-怀来-天津南特高压交流工程山西侧配套电源送出工程正稳步推进。目前,两大配套电厂送出线路的基础浇筑已全部完工,铁塔组立也已进入收官阶段,为全线投产奠定坚实基础。

  该工程起于装机容量均为200万千瓦的湖东电厂、同热三期项目,止于大同1000千伏特高压变电站,新建线路长度110.409公里,铁塔275基。其中,同热三期1000千伏送出工程基础浇筑已完成167基,实现100%完工,铁塔组立累计完成165基,占比99%,导线展放累计完成40千米,占比57.5%。国电电力湖东电厂1000千伏送出工程基础浇筑已完成108基,同样实现100%完工;铁塔组立累计完成107基,占比99%,导线展放完成21.2千米,占比49%。

  工程投运后,可为大同-怀来-天津南1000千伏特高压交流工程提供安全可靠的电力支撑,更好满足京津唐负荷增长需求;同时,将有效发挥火电机组的深度调峰作用,提升晋北地区清洁能源利用率,促进新能源高质量发展。
