本报讯 (记者 张彩峰) 16日,从国网新源山西大同抽水蓄能有限公司传来好消息,山西浑源抽水蓄能电站工程建设取得重大进展,“大同号”TBM在自流排水洞掘进进尺达到1000米,迈出了打通自流排水洞的关键步伐。

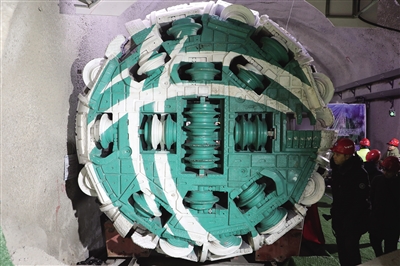

据了解,“大同号”TBM结构断面为圆形,开挖直径3.53米,最小转弯半径30米,全长约76米,总重量约220吨,具有应对高外水压力、突涌水、断裂破碎带等重大地质问题的能力。此外,TBM施工效率是传统钻爆法的3-5倍,自今年1月4日开始施工以来,单日最高掘进距离为31.6米。
在自流排水洞施工过程中,“大同号”TBM遇到了围岩破碎、掉块、地质变化快等多种复杂的施工难题。建设期间,公司召集设计、监理、施工单位现场办公20多次,集思广益研究解决施工中遇到的难题,为“大同号”TBM按计划推进掘进进尺打下了坚实基础。为保证“大同号”TBM在自流排水洞能连续作战、安全高效施工,电站将连续皮带机、出渣机、电机车等设备力量加入辅助施工队伍,减少人工作业强度,同时,TBM维护人员每天实行两班倒制度,确保设备始终保持最佳作业状态。
下一步,国网新源山西大同抽水蓄能有限公司将充分运用大数据、物联网等信息化平台,精准控制TBM的刀盘转速、推进速度、推进压力、围岩特性等数据变化,高效推进施工进度计划,确保“大同号”TBM施工部位——自流排水洞、排水廊道、高压管道排水廊道等如期顺利贯通。
